Obras en la Subestación Villa Hayes prosiguen a pasos acelerados
Tamaño de la letra
23/12/2011

La empresa ABB/CIE se instaló de pleno en la zona de obras de la construcción de la Subestación Villa Hayes y dio inicio a la segunda etapa que consiste en el montaje civil y electromecánico. En el lugar ya fueron instalados obradores, una planta de hormigón, como así también están en pleno trabajo de pavimentación del camino principal y los accesorios por donde pasarán las maquinarias pesadas.

El consorcio ABB/CIE emprendió un ritmo vertiginoso de trabajo en la llamada segunda etapa de la construcción de la Subestación de Villa Hayes, margen derecha y que consiste en la implementación del montaje civil y electromecánico.

Un factor positivo para el avance de segunda etapa es el buen clima de los últimos dos meses del año, hecho que no aconteció durante la primera etapa, que era del terraplenado y que tuvo algunos retrasos por la gran cantidad de lluvia caída durante el último invierno. El consorcio ABB/CIE incluso opera los días domingos para la culminación de la pavimentación de la ruta principal de la zona de obras como así también a los caminos internos por donde pasarán las maquinarias pesadas.

El jefe de obras de ABB/CIE, Miguel Ramírez explicó que la fecha de inicio del contrato data del 19 de junio y fueron instalándose lentamente por algunas interferencias producidas durante la primera etapa, pero una vez que entraron de pleno, el trabajo realizado es contínuo y sostenido.

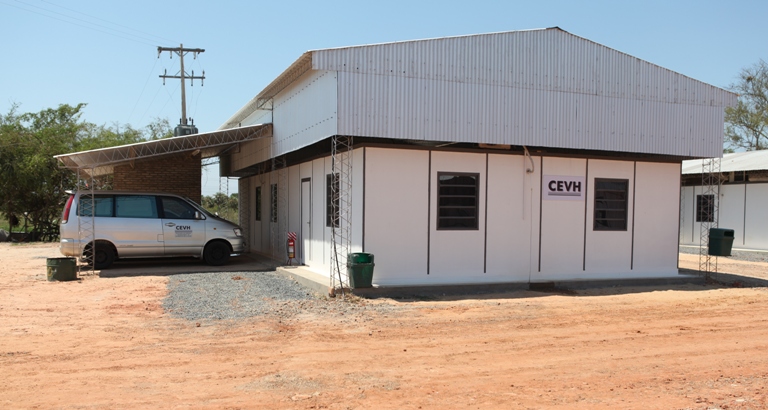

“Ya estamos en un 97% de avance en la construcción de obradores. El obrador en sí consiste en oficinas tanto para el consorcio como para la fiscalización de obras. Después están los galpones para materiales, comedores para el personal, sanitarios, talleres y un sector de sanidad en caso de algún accidente”, informó Ramírez.

Un dato importante en la ejecución de la segunda etapa -aportado por el jefe de obras- es la instalación de una planta de hormigón donde se elaborará todos los materiales que se utilizarán para la etapa de cantero de obras. “Además, estamos instalando todos los servicios básicos como internet, agua potable, línea baja”, agregó.

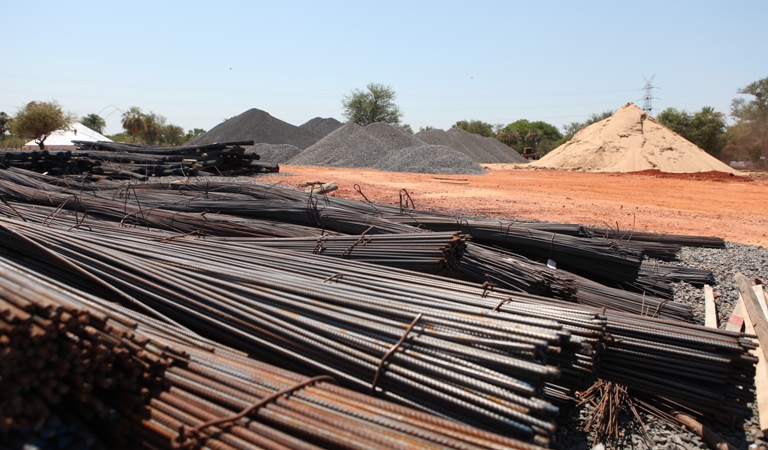

Igualmente ya se cuenta con acopio de materiales (arenas, piedras trituradas, clínker -principal materia prima de la que se obtiene el cemento-) para los trabajos de campo. “Actualmente, para el camino principal, se está colocando la segunda capa de materiales especiales y luego se realizará la pavimentación.”, indicó.

En cuanto al trabajo en el patio de maniobras (terraplenado) ya se comenzó a trabajar con la construcción de caminos y en las primeras semanas de enero se iniciará las bases para traer los equipos, las fundaciones y edificios.

“También se inició el trabajo de cercado perimetral y actualmente se está realizando la fabricación de los postes. En enero comenzará la construcción del cercado. También ya se previó todo el sistema de seguridad y contamos con la fiscalización del Consorcio Electromecánico Villa Hayes (CEVH)”, expresó el jefe de obras de ABB/CIE.
